央广网银川1月9日音讯(记者吴佳仪)宁夏妙岭750千伏变电站330千伏距离扩建二期工程近来在保证330千伏母线继续带电运转的情况下,安全高效完结HGIS断路器严重设备就位,完结了电网运转与工程建造的“双赢”。

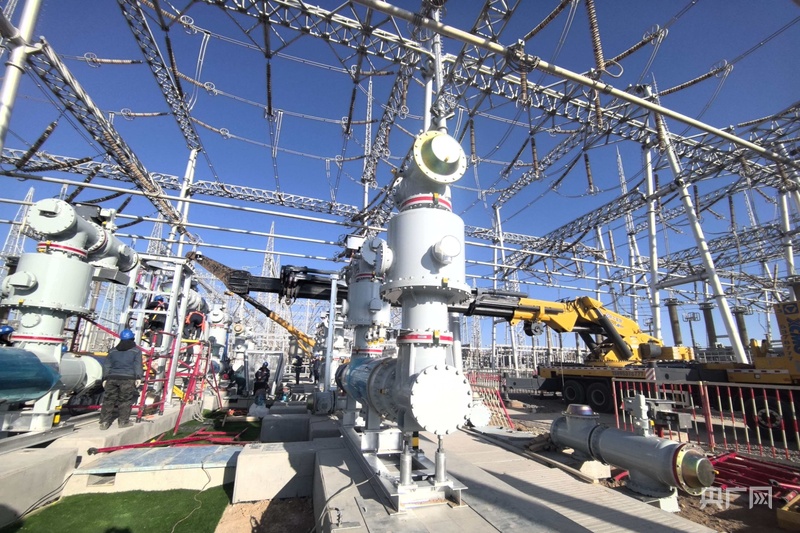

本次扩建工程旨在提高区域电网的新能源消纳才能与供电可靠性。但是,施工现场环境杂乱,作业空间短促。此类作业常常要母线停电,会导致大面积电网运转方法调整,带来非常大的停电损失和电网危险,并且在狭隘拥堵的空间内严重设备吊装安全危险极高。宁夏送变电公司摒弃了传统的“母线轮停全体吊装”计划,立异性地成功使用“折臂吊+顶推+龙门架”立异施工工法,完结HGIS断路器“零停电”安全就位,标志着该工程中最中心、危险最高的电气装置作业获得突破性发展。
该组合工法让科技赋能安全施工全套工艺流程,工期减缩成效显着,全体停电时刻紧缩了12天,不仅为宁夏电网岁末年初供电负荷高峰期供给了刚强支撑,也为同类变电站扩建工程供给了名贵的经历。
宁夏妙岭750千伏变电站330千伏距离扩建二期工程近来在保证330千伏母线继续带电运转的情况下,安全高效完结HGIS断路器严重设备就位。
